كتب ـ سهيل بن ناصر النهدي

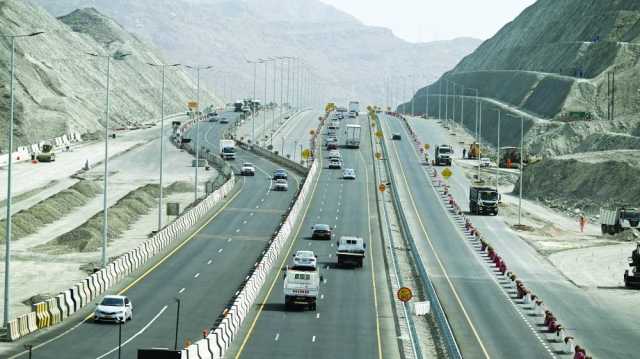

أكدت وزارة النقل والاتصالات وتقنية المعلومات على أن مشروع توسعة طريق الرسيل ـ بدبد إلى أربع حارات متضمنا جسورا علوية وجسورا للمشاة وعبارات صندوقية، يمضي وفق الخطة الموضوعة لتنفيذه وإتمام العمل فيه، حيث بلغت نسبة الإنجاز في المشروع 70% ومن المتوقع الانتهاء من كافة الأعمال الإنشائية في الربع الأول من العام القادم 2024م.

وقال المهندس يوسف بن عبد الله المجيني مدير دائرة إنشاء الطرق بوزارة النقل والاتصالات وتقنية المعلومات: يشهد مشروع توسعة طريق الرسيل ـ بدبد بين فترة وأخرى افتتاح أجزاء عديدة منه تمهيدا لافتتاح المشروع بأكمله العام المقبل، حيث تشهد أعمال المشروع تقدما واضحا، وبلغت نسبة إنجاز الأعمال الإنشائية 70%، وقد بلغ إجمالي أطوال الطرق التي شيدت 18 كلم، بينها 4 كلم عبارة عن تحويلات مؤقتة، بدءا من تقاطع الرسيل بولاية السيب وصولا إلى منقطة فنجاء بولاية بدبد.

وأوضح المجيني أن المشروع يتضمن عددا من الجسور، حيث بلغت نسبة الإنجاز في الجسور العلوية 93%، إضافة إلى جسور الأودية التي بلغت نسبة الإنجاز فيها 90%، مشيرا إلى تواصل العمل في إنشاء جسرين للمشاة، فيما يبقى جسران قيد التوريد وخلال الأشهر القادمة القريبة سيتم الانتهاء من الأعمال في كافة الجسور.

وأكد مدير دائرة الطرق على أن المشروع البالغ طوله حوالي 27 كلم بدءا من تقاطع الرسيل نزوى لغاية تقاطع الشرقية السريع واجه العديد من التحديات خلال مراحل تنفيذ، إلا أن كل تلك التحديات قد تم تذليلها لضمان إنجاز المشروع، موضحا أن من بين تلك التحديات الطبيعة الجبلية التي يمر بها الطريق، والحركة المرورية الكثيفة التي يشهدها الطريق على مدار الساعة، نظرا لما يتمتع به الطريق من بعد استراتيجي مهم، حيث يربط محافظات الداخلية والوسطى وظفار وشمال وجنوب الشرقية بمحافظة مسقط وبقية محافظات شمال سلطنة عمان.

إضافة إلى غيرها من التحديات في الفترة الماضية خاصة مع جائحة كورونا، وفيما يتعلق بالتعويضات للأملاك الخاصة الوقعة على جانبي الطريق والتعويضات، مشيرا إلى أن كل تلك الجوانب تم حلها منذ البداية ومضى المشروع وفق المخطط والمرسوم له وإنجازه في الربع الأول من العام القادم.

وقد روعيت في المشروع الزيادة المستقبلية في عدد مستخدمي الطريق، حيث تتضمن أعمال التوسعة، زيادة استيعاب الحركة المرورية خلال السنوات القادمة من خلال توسعة جميع الجسور القائمة على الطريق من جسر الرسيل وجسر وادي الجفنين، وإضافة تقاطع علوي جديد بمنطقة غلا وجسر بمنطقة السيح الأحمر وتحسين توسعة جسر فنجاء بولاية بدبد وإقامة توسعة على جسر وادي فنجاء والعامقات إضافة إلى إقامة جسر جديد على وادي الضبعون وإدخال بعض التحسينات والتعديلات على الجسر المؤدي إلى الشرقية.

المصدر: لجريدة عمان
