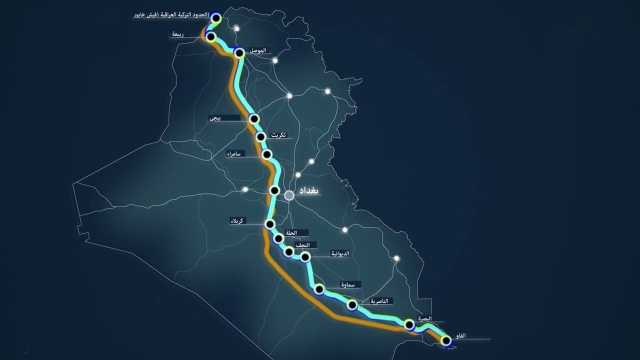

اجتماع مرتقب لدول المذكرة الرباعية بشأن طريق التنمية
تاريخ النشر: 29th, October 2024 GMT
الاقتصاد نيوز - بغداد
أعلنت وزارة النقل، اليوم الثلاثاء، عن اجتماع مرتقب لدول المذكرة الرباعية بشأن طريق التنمية، فيما حددت موعد انتهاء مراحل التصميم للمشروع.
وقال المتحدث باسم الوزارة ميثم الصافي إن "يوم 31 من الشهر الجاري سيشهد انعقاد اجتماع وزاري للجنة الرباعية الوزارية يخص المشروع الاستراتيجي طريق التنمية، وسيضم الاجتماع وزير النقل رزاق محيبس السعداوي ونظراءه في دول تركيا وقطر والإمارات، وسيتناول الاجتماع الحديث عن طريق التنمية وآخر ما وصل إليه المشروع".
وأشار الصافي إلى، أن "المشروع لا يزال في مرحلة التصاميم التي وصلت إلى نهاياتها، إذ وصل الإنجاز في الخط السككي إلى نسبة 100%، بعد إجراء المسح الطوبوغرافي وعمليات تحري التربة، وفي ما يخص الخط البري فقد وصلت نسب الإنجاز فيه إلى 84%، وأن هذا العام يشهد اكتمال مراحل التصاميم الأساسية الأولية ثم الانتقال إلى مرحلة التصاميم التفصيلية أو النهائية، وبعدها يتم عرض المشروع أمام الشركات للتنافس للحصول على فرص لتنفيذ المشروع وفق الرؤية العراقية وما يخدم مصلحة الشعب العراقي".
وأضاف، أن "القلب النابض لمشروع طريق التنمية هو مشروع ميناء الفاو ووصل إلى مراحل إنجاز متقدمة، والأهم أن عملية غمر النفق المغمور بالمياه وصلت إلى مراحل متقدمة بعد اكتمال أرصفته الخمسة وهو استكمال لمرحلة ميناء الفاو عام 2025، والعمل يتصاعد فيه خصوصاً بين الطريق الرابط بين أم قصر وميناء الفاو بعد الوصول إلى مرحلة الإكساء النهائية، فضلا عن استكمال الإجراءات النهائية ومنها نصب أعمدة الإنارة وأيضاً هناك عدد من المجسرات وصلت نسب الإنجاز فيها إلى 98% و96% للخط الرابط وكذلك عمليات الحفر بالقناة الملاحيّة وساحة الحاويات مستمرة ونسب إنجازها تجاوزت المخطط لها".
وتابع الصافي، أن "مشاريعنا الاستراتيجية تسير بوتيرة متصاعدة وهي ضمن توجيهات رئيس مجلس الوزراء، والمتابعة المستمرة من قبل وزير النقل ومن خلال كوادرنا العاملة الممثلة بالشركة العامة للموانئ العراقية بما يخص ميناء الفاو"، منبهاً، بأن "هذا الاجتماع سيكون مهما جداً، إذ سيركز على هيكل العمليات التنظيمي والإداري لمشروع طريق التنمية، وهو فرصة للتعرف على المشروع وآخر ما وصل إليه".
المصدر: وكالة الإقتصاد نيوز
