بغداد اليوم- بغداد

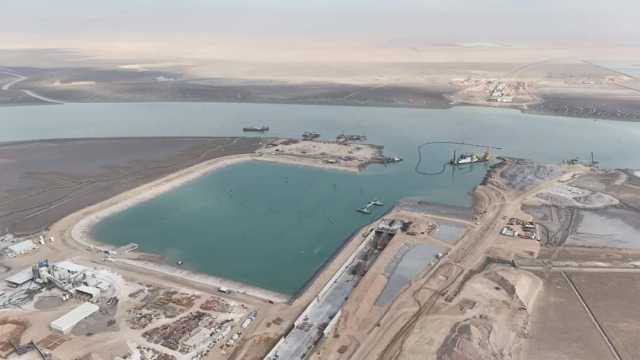

أعلنت وزارة النقل، اليوم الأحد، (24 تشرين الثاني 2024)، عن استكمال أعمال حفر وربط حوض تصنيع النفق المغمور مع قناة خور الزبير بمحافظة البصرة، استعدادا لتعويم القطع الكونكريتية العشرة التي يتشكل منها النفق في القناة الملاحية.

وقال المكتب الاعلامي للوزارة، في بيان، تلقته "بغداد اليوم"، ان "القطع الكونكريتية للنفق المغمور أحد مشاريع ميناء الفاو الكبير سيتم تعويمها واحدة بعد الأخرى، ليتم نقلها الى المكان المخصص، بعد اكتمال حفر الشق بالتزامن مع جاهزية هذه القطع لعملية التعويم، حيث سيجري العمل على تشكيل الجزء المغمور، لربط ضفتي قناة خور الزبير من جانب ام قصر الى جانب الفاو".

وأشار الى انه "وبتاريخ 16 تشرين الأول الماي، تم البدء بفتح الماء لتغريق الكتل الكونكريتية العشرة في حوض النفق المغمور التي تم الانتهاء من تنفيذها وتهيئتها لغمرها داخل قناة الزبير الملاحية،" مبينا ان "هذه الكتل خضعت لعمليات الفحص والاختبار".

وأوضح انه "سيجري الشروع في استكمال الطريق الرابط بين ميناء الفاو باتجاه مدينة صفوان عبر النفق المغمور، ثم يدخل عبر مجسرين، اذ وصلت نسبة الانجاز في المجسر الأول الى 98%، والآخر 96%".

ولفت البيان الى، أن "نسبة الانجاز في هياكل الرصيف لمحطة الحاويات بلغت 100%، وفي الطريق الرابط بين ميناءي الفاو وأم قصر 92.43%، والنفق المغمور العابر لخور عبد الله 58.47%، فيما بلغت نسبة الانجاز في المرحلة الأولى لأعمال الحفر البحري والردم 79.33%".

وتابع، ان "الأعمال في القناة الملاحية لميناء الفاو الكبير وصلت نسبة الانجاز فيها الى 77.41% ونسبة الإنجاز في مكونات الميناء 81 %، وفي ساحة الحاويات 88 %".

يشار الى ان رئيس مجلس الوزراء محمد شياع السوداني رعى في وقت سابق مراسيم تسلّم الأرصفة الخمسة لميناء الفاو الكبير في محافظة البصرة، ودخولها العمل الفعلي، بعد أن انجزتها الشركة الكورية المنفذة؛ حيث اكد في كلمة له خلال حفل التسليم، أهمية الأرصفة الخمسة في ميناء الفاو الكبير، كونها تمثل العمود الفقري لمشروع الميناء بمرحلته الأولى، التي ستستكمل العام المقبل وحسب الجداول الزمنية المسبقة. فيما عدّ وزير النقل الأستاذ رزاق محيبس السعداوي مشروعي ميناء الفاو الكبير وطريق التنمية هما بوابة النمو الاقتصادي في العراق والمنطقة.

وتقول وزارة النقل ان "عام 2025 سيشهد استكمال مرحلة التصاميم التفصيلية في مشروع طريق التنمية ثم الانتقال الى عرض المشروع امام كبرى الشركات العالمية، للمنافسة على الفرص الاستثمارية الواعدة في هذا المشروع، بالتزامن مع افتتاح المرحلة الأولى لميناء الفاو الكبير منتصف العام المقبل".


المصدر: وكالة بغداد اليوم

كلمات دلالية: میناء الفاو الکبیر نسبة الانجاز فی النفق المغمور

إقرأ أيضاً:

الفريق أسامة ربيع: قناة السويس تستهدف طفرة في توطين الصناعة البحرية

أكد الفريق أسامة ربيع، رئيس هيئة قناة السويس، أن الهيئة تمضي بخطى ثابتة نحو تحقيق طفرة غير مسبوقة في مجال توطين الصناعة البحرية، تنفيذًا لتوجيهات الرئيس عبد الفتاح السيسي بتعزيز القدرات الوطنية في بناء الوحدات البحرية ودعم الشراكة مع القطاع الخاص.

جاء ذلك خلال جولته التفقدية بشركة قناة السويس للقوارب الحديثة بسفاجا، بالشراكة مع ترسانة جنوب البحر الأحمر، حيث كان في استقباله المهندس مصطفى الدجيشي، الرئيس التنفيذي للشركة، وعدد من قيادات الهيئة.

شملت الجولة تفقد أعمال بناء 10 قاطرات من طراز "عزم" بقوة شد 90 طن، بالإضافة إلى 12 سفينة صيد أعالي بحار مماثلة لسفينة “رزق 1”.

ويجري في الوقت الحالي العمل بالتوازي على استكمال بناء 8 قاطرات جديدة بعد تسليم "عزم 1" و"عزم 2".

وعرض الدجيشي خلال الزيارة معدلات الإنجاز، موضحًا أنه سيتم تسليم "عزم 3" و"عزم 4" نهاية الشهر الجاري عقب الانتهاء من التجارب التشغيلية، فيما انتهت أعمال بناء البدن بالكامل للقاطرات:

"عزم 5" - "عزم 6" - "عزم 7" - "عزم 8".

كما تتواصل أعمال إنشاء البدن للقاطرتين "عزم 9" و"عزم 10".

وأشار إلى أنه سيتم تدشين أول سفينتي صيد من بين 12 سفينة نهاية ديسمبر الجاري.

وتفقد الفريق ربيع كذلك أعمال التشطيبات الداخلية لليخت السياحي الجديد، الذي يمثل باكورة إنتاج مصنع اليخوت التابع للشركة، إلى جانب متابعة أعمال بناء لنشين رحلات وأتوبيس نهري لخدمة السياحة البحرية والنهرية.

وشدد رئيس الهيئة على أن الفترة المقبلة ستشهد زيادة كبيرة في حجم أعمال بناء الوحدات البحرية داخل ترسانات وشركات الهيئة، بالشراكة مع شركة قناة السويس للقوارب الحديثة.

وأوضح أن هدف الهيئة هو تلبية احتياجات العمل بالمجرى الملاحي والموانئ المصرية، مع التوسع في التصدير الخارجي تحت شعار "صُنع في مصر".

من جانبه، أكد المهندس مصطفى الدجيشي أن أعمال البناء تسير بمعدلات متسارعة تتجاوز الجدول الزمني، ما يسمح بإسناد المزيد من المشروعات خلال الفترة المقبلة.

وكشف عن أنه يتم حاليًا الانتهاء من إجراءات التوريدات اللازمة لبناء 6 قاطرات جديدة بقوة شد من 85 إلى 90 طن، تمهيدًا لبدء العمل عليها خلال النصف الثاني من العام المقبل.
